Latar Belakang Proyek
Kawasan industri di Cikarang Barat, Kabupaten Bekasi terus berkembang dan memerlukan penguatan infrastruktur kelistrikan. Proyek ini bertujuan untuk menanamkan jalur kabel listrik baru di sepanjang Jalan Kalimantan, mencakup dua kelurahan sekaligus: Gandamekar dan Gandasari.
Tantangan utama proyek ini meliputi:
- Jalur kabel harus melintas di bawah jalan pintu masuk gerbang kawasan industri tanpa merusak permukaan jalan
- Pengerjaan di sepanjang jalan raya aktif yang ramai kendaraan industri
- Kondisi tanah merah yang lembek akibat musim hujan
- Koordinasi antar tim di dua titik kelurahan berbeda
Untuk itu, kami menggunakan metode hybrid: boring horizontal (rojok) untuk melintas di bawah jalan, dan galian manual (open cut) untuk jalur di sisi jalan.
Tahap 1: Pembuatan Lubang Pit untuk Boring (Entry & Exit Pit)
Proses boring dimulai dengan pembuatan dua lubang pit di kanan dan kiri jalan pintu masuk gerbang. Kedua lubang ini akan menjadi titik masuk (entry pit) dan titik keluar (exit pit) untuk proses pengeboran horizontal.

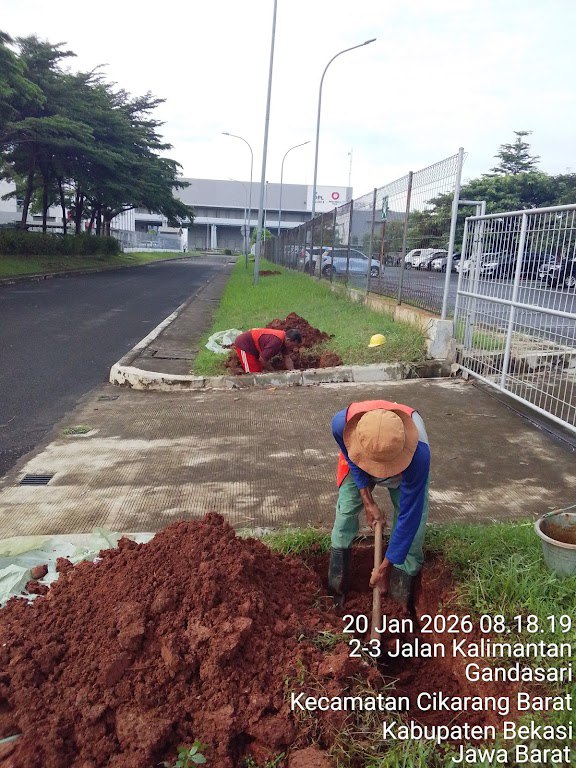

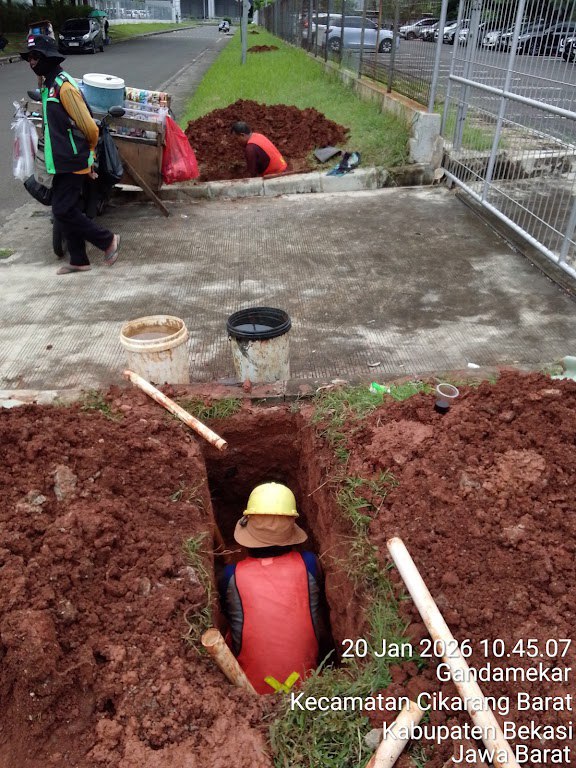

Kiri: Dua pekerja menggali lubang pit secara bersamaan di kedua sisi jalan gerbang (20 Jan). Kanan: Pit sudah cukup dalam — pekerja masuk ke dalamnya untuk memastikan kedalaman siap untuk proses boring.
Perhatikan posisi kedua pit — masing-masing berada di sisi kanan dan kiri jalan masuk gerbang. Dengan cara ini, jalan gerbang tidak perlu dibongkar sama sekali.

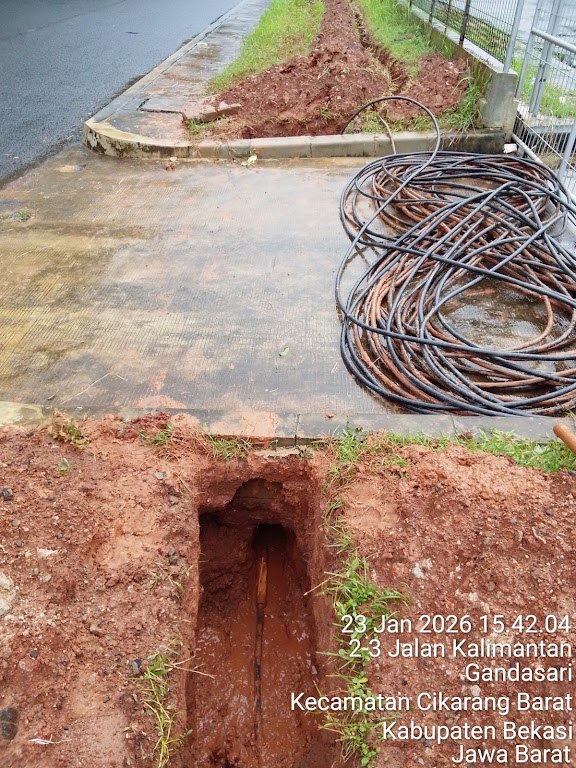

Salah satu lubang pit setelah proses boring selesai. Kabel sudah disiapkan di samping pit, siap untuk ditarik melewati terowongan bawah jalan.
Tahap 2: Galian Open Cut di Sepanjang Sisi Jalan
Selain boring untuk melintasi jalan, jalur kabel di sisi jalan dikerjakan dengan metode galian manual (open cut). Tim galian bekerja secara paralel dengan tim boring untuk efisiensi waktu.

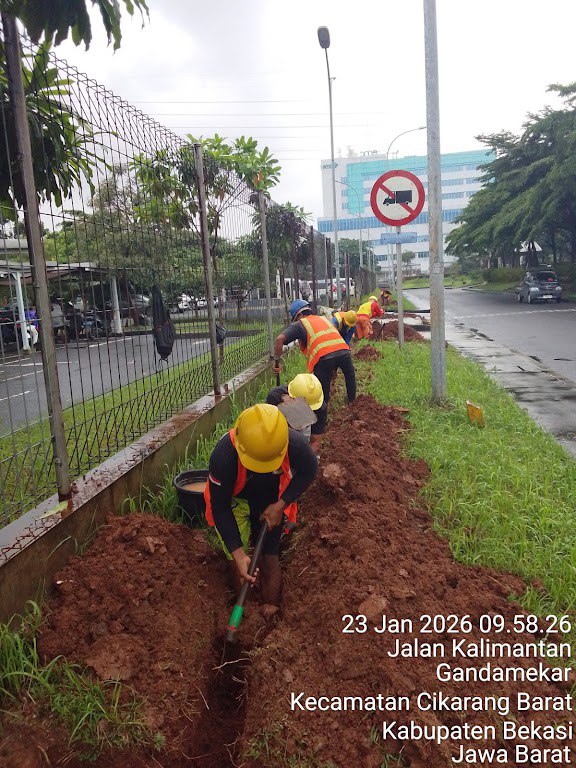

Tim galian open cut bekerja di sisi Jalan Kalimantan. Seluruh pekerja dilengkapi APD standar: helm proyek, rompi keselamatan, dan sepatu boots.
Tahap 3: Persiapan & Penarikan Kabel
Setelah jalur boring dan galian siap, gulungan kabel disiapkan dari cable drum untuk proses penarikan.
Persiapan kabel dari cable drum. Tim melakukan pengecekan kualitas dan pengukuran panjang sebelum penarikan dimulai.
Kabel kemudian ditarik secara manual oleh seluruh tim menyusuri jalur galian dan melewati terowongan boring di bawah jalan.

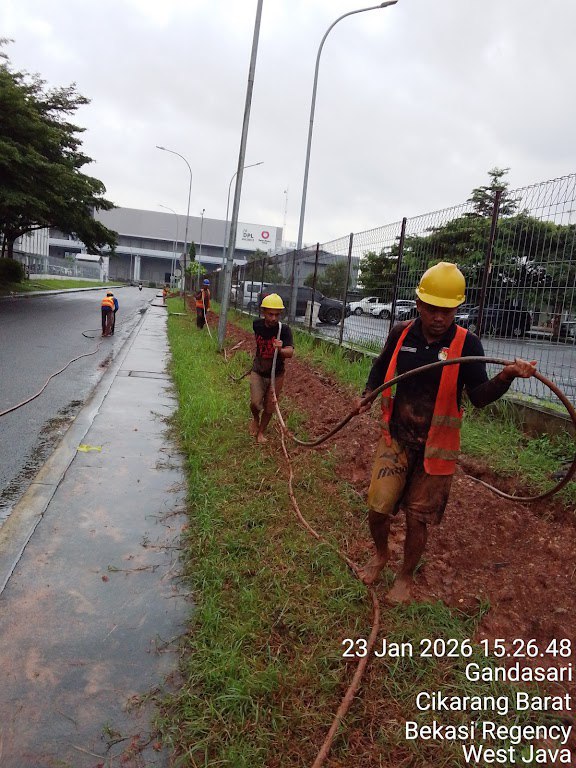

Seluruh tim bekerja bersama menarik kabel sepanjang jalur. Meskipun kondisi hujan dan berlumpur, pekerjaan tetap berjalan dengan APD lengkap.
Tahap 4: Pemasangan Bata Pelindung Kabel
Setelah kabel ditanamkan di dalam jalur galian, langkah penting berikutnya adalah pemasangan bata pelindung di atas kabel. Lapisan bata ini berfungsi sebagai proteksi mekanis agar kabel tidak rusak akibat tekanan tanah atau aktivitas galian di masa depan.

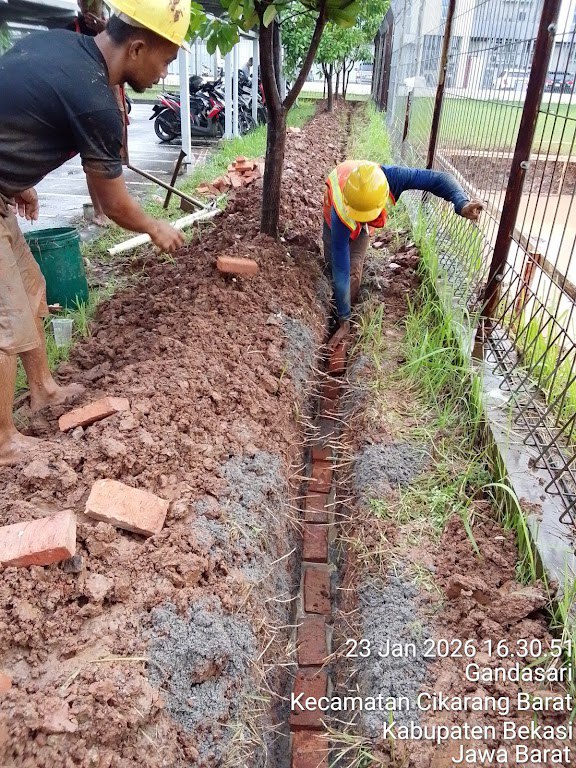

Tim memasang susunan bata merah sebagai lapisan pelindung di atas kabel yang sudah ditanam. Teknik ini sesuai standar proteksi kabel bawah tanah.
Tahap 5: Pengurukan & Restorasi
Setelah bata pelindung terpasang, area galian ditutup kembali (backfilling) dengan tanah dan dipadatkan.
Jalur kabel di area Gandasari setelah proses penanaman. Sisa kabel yang sudah disiapkan terlihat rapi di samping area kerja.
Hasil Proyek
Proyek galian kabel di Jalan Kalimantan ini berhasil diselesaikan dengan:
- ✅ 200 meter jalur kabel tertanam dengan kedalaman standar
- ✅ Pengerjaan di 2 kelurahan (Gandamekar & Gandasari) selesai tepat waktu
- ✅ Zero incident — tidak ada kecelakaan kerja selama proyek berlangsung
- ✅ Restorasi area kerja yang rapi dan minim gangguan terhadap lalu lintas
