Pemasangan Pipa Gas Pertamina 10 Inch di Cilamaya Wetan Karawang

Lokasi: Cilamaya Wetan, KarawangPanjang: 48mMetode: rojok

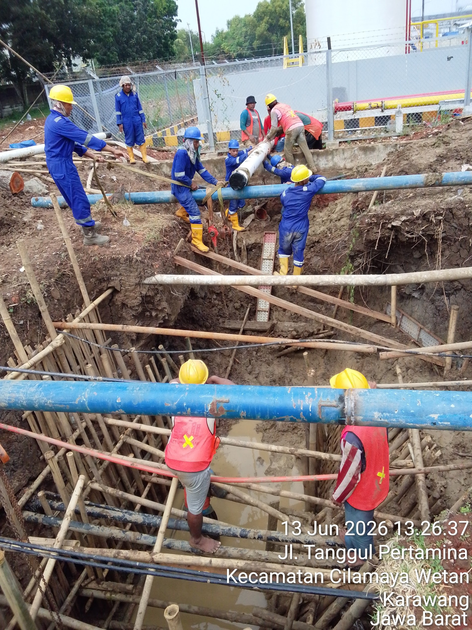

Foto sampul untuk proyek Pemasangan Pipa Gas Pertamina 10 Inch di Cilamaya Wetan Karawang

Latar Belakang Proyek

Proyek ini dilaksanakan di kawasan operasi Pertamina Cilamaya Wetan, Karawang. Fokus pekerjaan adalah pemasangan pipa gas bertekanan dengan diameter 10 inch. Mengingat pipa gas ini membawa material krusial, ketepatan elevasi, kedalaman hingga 4 meter (400 cm) yang dikategorikan sebagai galian dalam, serta metode pemasangan tanpa merusak struktur permukaan atas sangatlah penting.

Pemasangan pipa gas 10 inch di Pertamina Cilamaya Wetan

Keselamatan Kerja (K3) Sebagai Prioritas

Sebelum memulai seluruh rangkaian pekerjaan berat di area vital Pertamina, seluruh kru lapangan melakukan briefing keselamatan dan doa bersama. Hal ini dilakukan demi memastikan keselamatan pekerja, mencegah terjadinya insiden kerja, serta menjaga kelancaran proyek dari awal hingga akhir.

Briefing keselamatan dan doa bersama sebelum bekerja di Pertamina Karawang

Tantangan Utama: Karakteristik Tanah Labil & Mudah Runtuh

Kendala terbesar yang dihadapi tim di lapangan adalah tekstur tanah yang sangat labil dan mudah longsor/runtuh. Saat penggalian dilakukan untuk membuat pit penerima dan pit penarik (pit boring), dinding tanah terus-menerus mengalami keruntuhan kecil yang berpotensi membahayakan pekerja di bawah dan menghambat laju pipa boring.

Solusi Penanganan: Dinding Penahan Bambu (Shoring Tradisional)

Untuk mengatasi masalah tanah runtuh ini, tim secara proaktif membuat dinding penahan tanah darurat (shoring) menggunakan bambu yang ditancapkan secara rapat di sepanjang dinding galian. Langkah cerdas ini terbukti efektif menahan tekanan lateral tanah dan memberikan ruang aman bagi para pekerja untuk mengoperasikan peralatan bor horizontal dengan aman.

Pembuatan dinding penahan tanah longsor menggunakan bambu

Tahapan Pekerjaan

1. Penggalian Pit Boring (Galian Dalam)

Sebelum proses bor horizontal dimulai, penggalian lubang kerja (pit) dilakukan dengan kedalaman mencapai 4 meter. Galian dalam ini dibarengi langsung dengan pemasangan struktur bambu pengaman untuk menjaga stabilitas tanah di sekeliling lubang agar tidak longsor.

Proses penggalian tanah sebelum melakukan boring pipa gas

2. Proses Boring Horizontal (Rojok Manual)

Boring horizontal dikerjakan secara presisi untuk menembus tanah tanpa merusak area permukaan penting di atasnya. Proses ini membutuhkan ketelitian tinggi agar arah bor tetap lurus sesuai elevasi rencana.

Proses boring horizontal pipa gas 10 inch

3. Penurunan Pipa Menggunakan Takel (Chain Block)

Karena bobot pipa gas 10 inch yang sangat berat, tim menggunakan alat bantu takel (chain block) yang dipasang pada penyangga kokoh di atas pit untuk menurunkan pipa secara perlahan dan aman ke dasar galian.

Proses menurunkan pipa gas 10 inch menggunakan takel ke lubang galian

4. Pemasangan & Penyambungan Pipa

Setelah pipa berada pada posisi yang tepat di kedalaman 400 cm, proses penyambungan akhir diselesaikan untuk memastikan tidak ada kebocoran sebelum akhirnya dilakukan penimbunan kembali dan perapian area kerja.


Ringkasan Metrik Proyek

Kategori Keterangan
Lokasi Cilamaya Wetan, Karawang (Pertamina)
Panjang Pipa 48 Meter
Kedalaman 400 Cm (4 Meter - Galian Dalam)
Ukuran Pipa Pipa Gas Baja 10 Inch
Metode Kerja Boring Horizontal (Rojok) + Dinding Penahan Bambu (Shoring)
Kondisi Tanah Lempung berpasir labil, mudah runtuh
Hasil Selesai tepat waktu dengan Zero Accident

Memiliki kebutuhan instalasi pipa baja, pipa gas, atau kabel utilitas bawah tanah di kawasan tanah labil atau area industri? Hubungi Tim Boringan Mitra Gali untuk survei lokasi gratis dan solusi teknik terbaik.
